丰都县水利局关于丰都县高铁新区综合交通及广场枢纽建设项目(一期)洪水影响评价准予行政许可的决定
丰都县城市建设资产经营有限责任公司:
你司关于丰都县高铁新区综合交通及广场枢纽建设项目(一期)的行政许可申请(项目编码:2211-500230-04-01-406397),我局组织专家对《丰都县高铁新区综合交通及广场枢纽建设项目(一期)洪水影响论证报告》(以下简称报告)进行了审查。根据相关法律法规和专家评审意见,现就该工程洪水影响评价作出准予行政许可决定。
一、拟建工程位于丰都县名山街道古家店村。同意工程河段的河道防洪标准为50年一遇,三座跨河桥梁自身防洪标准均为100年一遇。
二、原则同意涉河建设方案的洪水影响评价结论。
该项目涉河建筑物为3处跨河桥梁,分别为站前大道1号中桥、站前大道2号大桥、新区大道大桥。

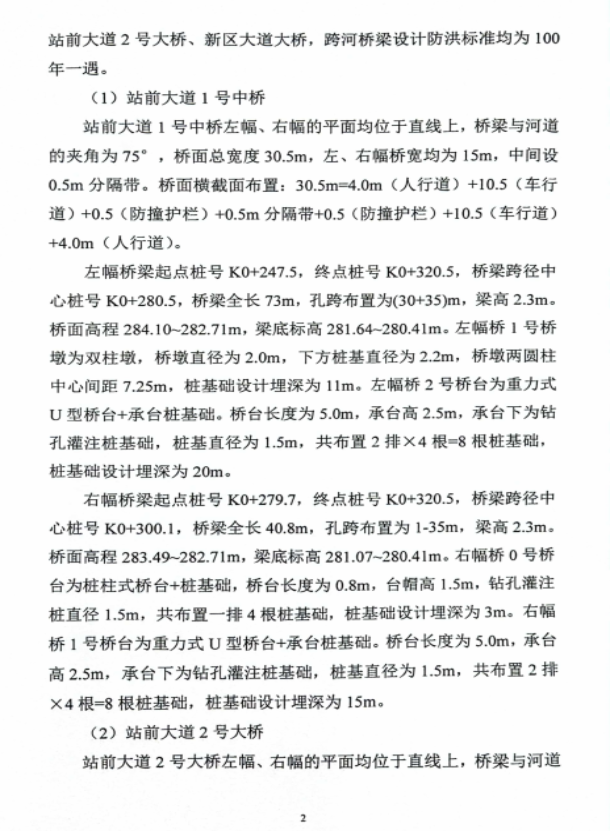

(一)站前大道1号中桥
站前大道1号中桥左幅、右幅的平面均位于直线上,桥面总宽度30.5m,左、右幅桥宽均为15m,中间设0.5m分隔带。
左幅桥梁全长73m,孔跨布置为(30+35)m,梁高2.3m。桥面高程284.10~282.71m,梁底标高281.64~280.41m。左幅桥1号桥墩为双柱墩,桥墩直径为2.0m,下方桩基直径为2.2m,桥墩两圆柱中心间距7.25m,桩基础设计埋深为11m。左幅桥2号桥台为重力式U型桥台+承台桩基础。桥台长度为5.0m,承台高2.5m,承台下为钻孔灌注桩基础,桩基直径为1.5m,共布置2排×4根=8根桩基础,桩基础设计埋深为20m。
右幅桥梁全长40.8m,孔跨布置为1-35m,梁高2.3m。桥面高程283.49~282.71m,梁底标高281.07~280.41m。右幅桥0号桥台为桩柱式桥台+桩基础,桥台长度为0.8m,台帽高1.5m,钻孔灌注桩直径1.5m,共布置一排4根桩基础,桩基础设计埋深为3m。右幅桥1号桥台为重力式U型桥台+承台桩基础。桥台长度为5.0m,承台高2.5m,承台下为钻孔灌注桩基础,桩基直径为1.5m,共布置2排×4根=8根桩基础,桩基础设计埋深为15m。

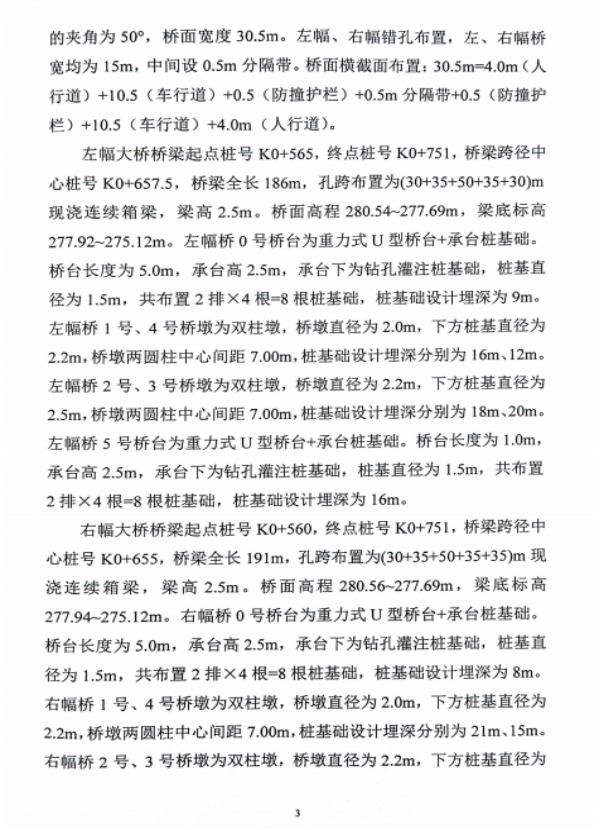

(二)站前大道2号大桥
站前大道2号大桥左幅、右幅的平面均位于直线上,桥面宽度30.5m。左幅、右幅错孔布置,左、右幅桥宽均为15m,中间设0.5m分隔带。
左幅大桥桥梁全长186m,孔跨布置为(30+35+50+35+30)m现浇连续箱梁,梁高2.5m。桥面高程280.54~277.69m,梁底标高277.92~275.12m。左幅桥0号桥台为重力式U型桥台+承台桩基础。桥台长度为5.0m,承台高2.5m,承台下为钻孔灌注桩基础,桩基直径为1.5m,共布置2排×4根=8根桩基础,桩基础设计埋深为9m。左幅桥1号、4号桥墩为双柱墩,桥墩直径为2.0m,下方桩基直径为2.2m,桥墩两圆柱中心间距7.00m,桩基础设计埋深分别为16m、12m。左幅桥2号、3号桥墩为双柱墩,桥墩直径为2.2m,下方桩基直径为2.5m,桥墩两圆柱中心间距7.00m,桩基础设计埋深分别为18m、20m。左幅桥5号桥台为重力式U型桥台+承台桩基础。桥台长度为1.0m,承台高2.5m,承台下为钻孔灌注桩基础,桩基直径为1.5m,共布置2排×4根=8根桩基础,桩基础设计埋深为16m。
右幅大桥桥梁全长191m,孔跨布置为(30+35+50+35+35)m现浇连续箱梁,梁高2.5m。桥面高程280.56~277.69m,梁底标高277.94~275.12m。右幅桥0号桥台为重力式U型桥台+承台桩基础。桥台长度为5.0m,承台高2.5m,承台下为钻孔灌注桩基础,桩基直径为1.5m,共布置2排×4根=8根桩基础,桩基础设计埋深为8m。右幅桥1号、4号桥墩为双柱墩,桥墩直径为2.0m,下方桩基直径为2.2m,桥墩两圆柱中心间距7.00m,桩基础设计埋深分别为21m、15m。右幅桥2号、3号桥墩为双柱墩,桥墩直径为2.2m,下方桩基直径为2.5m,桥墩两圆柱中心间距7.00m,桩基础设计埋深分别为21m、16m。右幅桥5号桥台为重力式U型桥台+承台桩基础。桥台长度为1.0m,承台高2.5m,承台下为钻孔灌注桩基础,桩基直径为1.5m,共布置2排×4根=8根桩基础,桩基础设计埋深为18m。

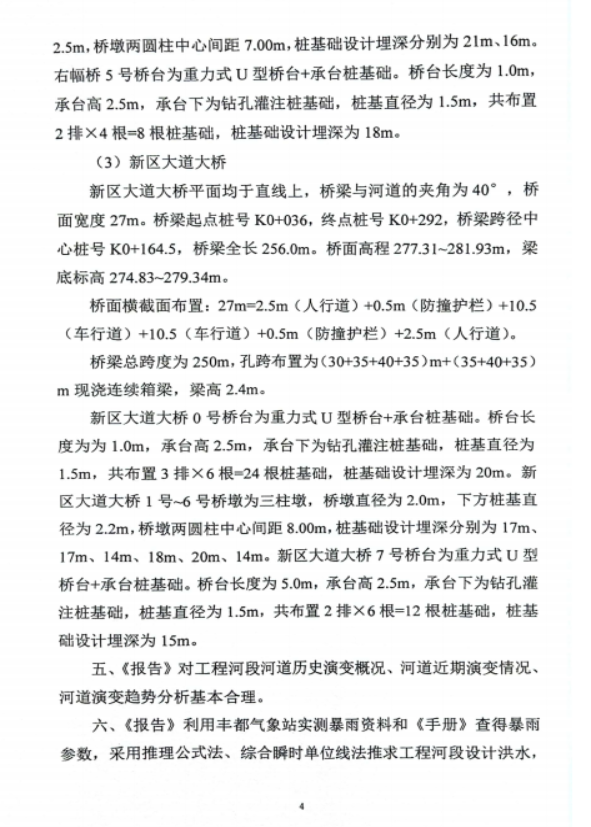

(三)新区大道大桥
新区大道大桥平面均于直线上,桥面宽度27m,桥梁全长256.0m。桥面高程277.31~281.93m,梁底标高274.83~279.34m。
桥梁总跨度为250m,孔跨布置为(30+35+40+35)m+(35+40+35)m现浇连续箱梁,梁高2.4m。
新区大道大桥0号桥台为重力式U型桥台+承台桩基础。桥台长度为1.0m,承台高2.5m,承台下为钻孔灌注桩基础,桩基直径为1.5m,共布置3排×6根=24根桩基础,桩基础设计埋深为20m。新区大道大桥1号~6号桥墩为三柱墩,桥墩直径为2.0m,下方桩基直径为2.2m,桥墩两圆柱中心间距8.00m,桩基础设计埋深分别为17m、17m、14m、18m、20m、14m。新区大道大桥7号桥台为重力式U型桥台+承台桩基础。桥台长度为5.0m,承台高2.5m,承台下为钻孔灌注桩基础,桩基直径为1.5m,共布置2排×6根=12根桩基础,桩基础设计埋深为15m。
工程采取开挖岸坡的方式来补偿桥墩占用的行洪断面,该工程修建后对河道行洪影响较小,对河势稳定影响较小。
三、原则同意报告关于工程建设对第三方影响的分析结论。
四、有关要求
(一)项目法人应落实好第三方水事权益承诺有关责任事项。
(二)应充分考虑洪水对施工的不利影响,为确保自身防洪安全,工程开工前,项目法人应编制施工期防汛应急预案,报防汛指挥机构和我局备案。将施工方案报送我局,在施工过程中接受我局监管,并服从防汛指挥部门的统一指挥。项目法人要充分重视河道保护工作,严禁向河道内倾倒弃土弃渣,施工完工后应及时拆除施工设施,清除弃渣等阻碍物,确保行洪安全。
(三)工程开工后,项目法人要及时将施工放样资料报送我局,我局将对工程控制坐标在内的涉河事项进行核查。
(四)工程竣工后,项目法人应报告我局,我局对工程控制坐标在内的涉河事项进行全面复核;根据复核报告,参加工程项目的综合验收。工程经验收合格后方可启用。
(五)本行政许可决定有效期为3年,自签发之日起计算。期满后,若该工程未开工建设,本行政许可决定自行失效;若要继续建设,应重新履行行政许可手续。工程建设过程中涉河建设方案有较大变更的,也应按规定重新办理许可手续。
(六)项目法人应严格按照批复的内容和要求实施。
附件:1.主要涉河建筑物控制坐标表

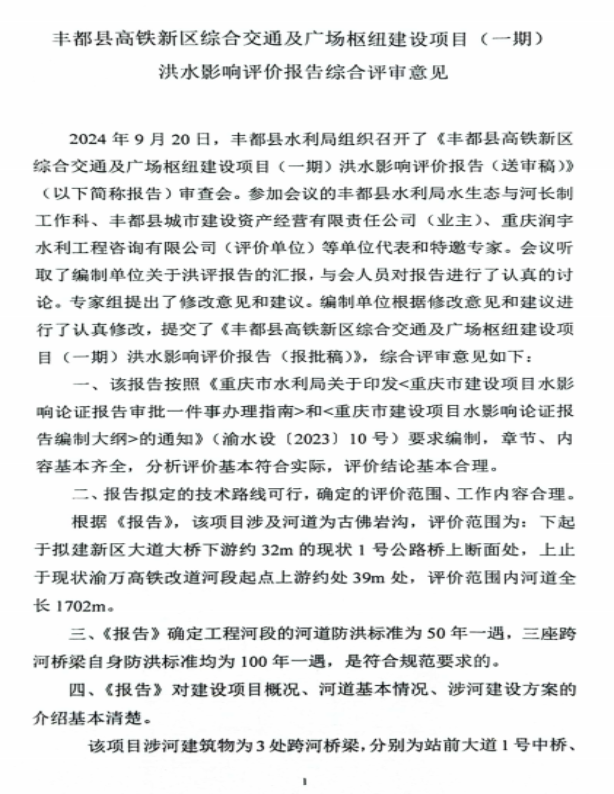

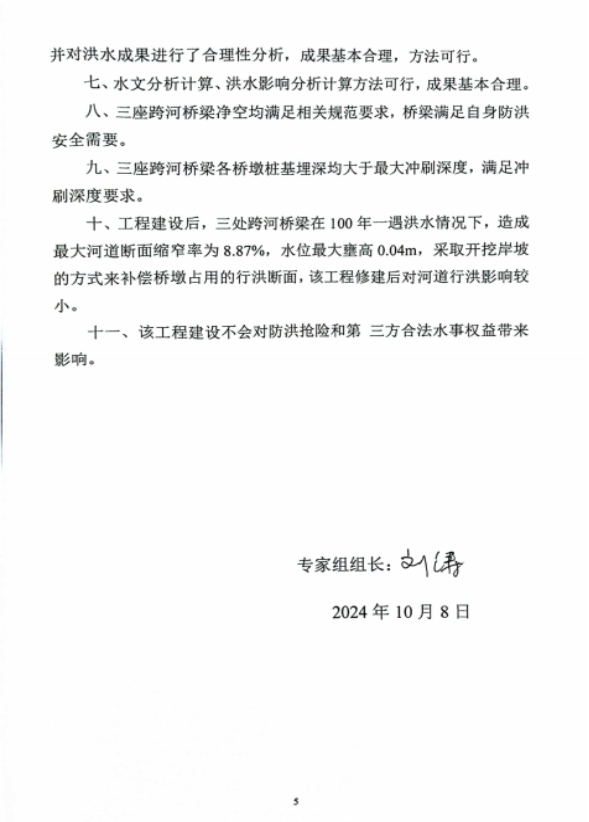

2.丰都县高铁新区综合交通及广场枢纽建设项目(一期)洪水影响评价报告综合评审意见
丰都县水利局
2024年10月10日
附件:1.站前大道1号中桥涉河桥墩主要控制点坐标表
桩号 |
X坐标值 |
Y坐标值 |
备注 |
Q1-5 |
3308230.026 |
36469460.387 |
左幅1号桥墩 (涉河) |
Q1-5 |
3308224.592 |
36469465.193 |
站前大道2号大桥涉河桥墩主要控制点坐标表
桩号 |
X坐标值 |
Y坐标值 |
备注 |
Q2-9 |
3308411.81 |
36469825.092 |
左幅3号桥墩 (涉河) |
Q2-10 |
3308405.545 |
36469828.215 |
新区大道大桥涉河桥墩主要控制点坐标表
桩号 |
X坐标值 |
Y坐标值 |
备注 |
Q3-8 |
3308534.256 |
36469867.320 |
2号桥墩 (涉河) |
Q3-9 |
3308537.82 |
36469874.470 | |
Q3-10 |
3308541.389 |
36469881.630 | |
Q3-11 |
3308570.05 |
36469849.466 |
3号桥墩 (涉河) |
Q3-12 |
3308573.619 |
36469856.626 | |
Q3-13 |
3308577.188 |
36469863.786 | |
Q3-14 |
3308601.375 |
36469833.853 |
4号桥墩 (涉河) |
Q3-15 |
3308604.944 |
36469841.012 | |
Q3-16 |
3308608.513 |
36469848.172 |
备注:以上坐标为国家大地2000坐标系。
