丰都县水利局关于丰都县高铁新区综合交通及广场枢纽建设项目(一期)水土保持方案准予行政许可的通知

丰都县城市建设资产经营有限责任公司:

你单位(统一社会信用代码:91500230699274434T)提交的丰都县高铁新区综合交通及广场枢纽建设项目(一期)水土保持方案审批申请(项目编码:2211-500230-04-01-406397)和《丰都县高铁新区综合交通及广场枢纽建设项目(一期)水土保持方案报告书》收悉。经审查,该申请符合法定条件,根据《中华人民共和国行政许可法》第三十八条第一款、《水行政许可实施办法》第三十二条第一项规定,决定准予行政许可。

一、项目概况

丰都县高铁新区综合交通及广场枢纽建设项目(一期)位于重庆市丰都县名山街道,项目坐标为东经107°41′6.62″,北纬29°53′36.93″。本项目为新建项目,项目建设内容包括场地平整、站前广场、地下车库、主体建筑、公交长途枢纽停车场、道路、桥梁、照明、交通工程、雨污排水工程等设施。项目总占地面积8.47hm2,其中永久占地6.73hm2,临时占地1.74hm2。项目总挖方72.99m3(其中表土剥离1.40m3),总填方25.25m3(其中表土利用1.40m3),余方47.74m3,余方运输至丰都县峡南溪片区生态修复工程作回填利用。项目总投资58104.05万元,其中,土建投资42984.29万元。项目计划202412月开工,202611月完工,总工期24个月。

二、水土保持方案总体意见

(一)方案编制所依据的法律法规、技术标准及相关资料等基本正确。

(二)同意方案设计水平年为2027年。

(三)同意水土流失防治责任范围界定,水土流失防治责任范围面积为8.47hm2

(四)基本同意项目水土流失防治标准执行等级为西南紫色土区建设类一级标准。

(五)基本同意水土流失防治目标。

(六)基本同意水土流失防治分区和分区防治措施体系。(七)基本同意水土保持方案实施进度安排。

(八)基本同意水土保持监测时段、内容和方法。

三、水土保持方案投资

本项目水土保持方案静态总投资2806.84318万元,其中主体已列2547.02万元,方案新增259.82318万元。新增投资中:工程措施24.08万元,植物措施2.66万元,监测措施13.10万元,临时措施137.91万元,独立费用56.17万元,基本预备费14.04万元,水土保持补偿费11.86318万元。

四、工作要求

(一)根据水土保持法律法规和规范标准,认真做好项目建设过程中水土流失防治工作,切实落实水土保持三同时制度。

(二)依据批准的水土保持方案与主体工程同步开展水土保持施工图设计,按程序与主体工程设计一并报经有关部门审核,作为水土保持措施实施的依据。弃渣场等重要防护对象应当开展点对点勘察与设计。无设计的水土保持措施,不得通过水土保持设施自主验收。

(三)严格控制施工扰动范围,禁止随意占压破坏地貌植被。加强对施工单位的管理,在招投标文件和施工合同中明确施工单位的水土保持责任,强化奖惩制度,规范施工行为。

(四)依法做好水土保持监测工作,加强水土流失动态监控。在工程建设期间将水土保持监测季报在其官方网站公开,同时在业主项目部和施工项目部公开,并向我局按时报送监测季报和总结报告。

(五)结合主体工程监理,按照水土保持监理标准和规范开展水土保持工程施工监理,确保水土保持工程建设质量和进度。

(六)项目开工前向国家税务机关申报缴纳水土保持补偿费。向国家税务总局丰都税务局申请缴纳(社保非税科朱老师,联系电话:70606727)。

(七)本项目的地点、规模若发生重大变化,或者水土保持方案实施过程中水土保持措施发生重大变更的,应按照水利部第53号令规定办理。在水土保持方案确定的弃渣场以外新设弃渣场的,或者因弃渣量增加导致弃渣场等级提高的,生产建设单位应当开展弃渣减量化、资源化论证,在弃渣前编制水土保持方案补充报告,并完成弃渣场变更审批手续。

(八)严格按照批准的水土保持方案和后续设计落实各项水土保持措施,合理安排施工时序和水土保持措施实施进度,严格控制施工期间水土流失。

(九)工程完工后、项目投产使用前应及时组织开展水土保持设施自主验收,并在水土保持设施自主验收通过3个月内,向我局报备验收材料(包括水土保持设施验收鉴定书、水土保持设施验收报告和水土保持监测总结报告等,且公示时间不得少于20个工作日)。

(十)本行政许可决定有效期为三年,自签发之日起计算。

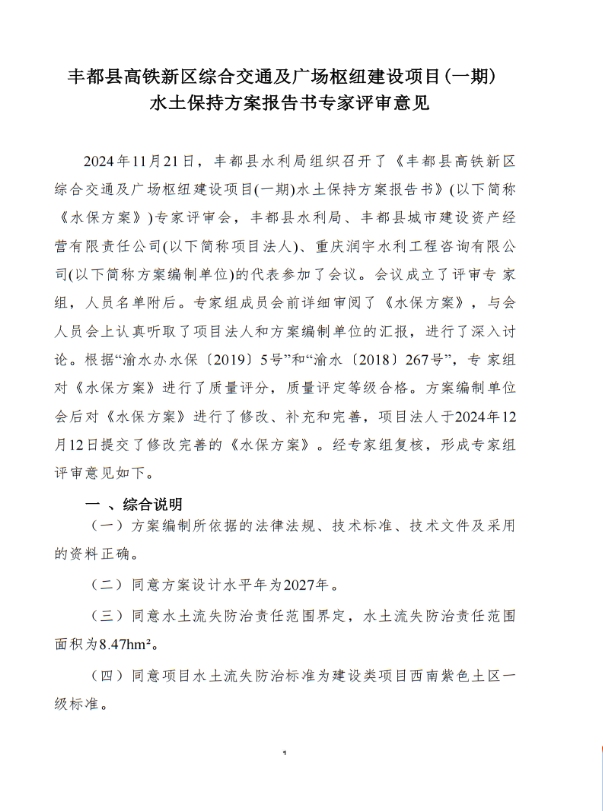

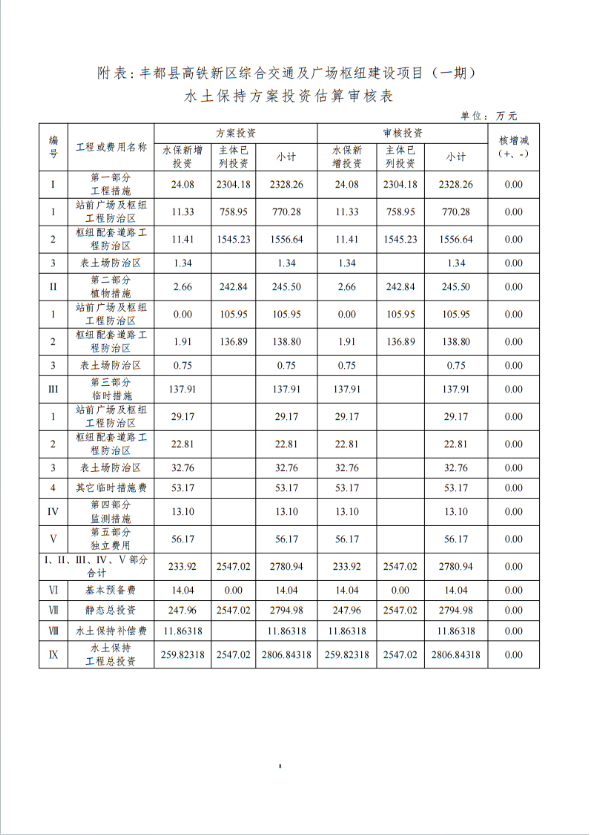

附件:1.丰都县高铁新区综合交通及广场枢纽建设项目(一期)水土保持方案特性表

2.丰都县高铁新区综合交通及广场枢纽建设项目(一期)水土保持方案报告书专家评审意见

丰都县水利局

20241219

附件1               丰都县高铁新区综合交通及广场枢纽建设项目(一期)水土保持方案特性表

项目名称

丰都县高铁新区综合交通及广场枢纽建设项目(一期)

流域管理机构

水利部长江

水利委员会

涉及省

(市、区)

重庆市

涉及区县

丰都县

项目规模

含站前广场、枢纽工程和枢纽配套道路,占地8.47hm2

总投资(万元)

58104.05

土建投资(万元)

42984.29

动工时间

2024年12月

完工时间

2026年11月

设计水平年

2027年

工程占地(hm2)

8.47

永久占地(hm2)

6.73

临时占地(hm2)

1.74

土石方量(万m3)

工程区

挖方

填方

借方

余(弃)方

站前广场及

枢纽工程区

51.27

7.52

0.00

42.51

枢纽配套道路工程区

18.64

17.22

0.00

2.30

表土场

3.08

0.51

0.00

2.93

合计

72.99

25.25

0.00

47.74

重点防治区名称

三峡库区国家级水土流失重点治理区、重庆市水土流失重点治理区和丰都县水土流失重点治理区

地貌类型

丘陵地貌

水土保持区划

西南紫色土区

土壤侵蚀类型

水力侵蚀

土壤侵蚀强度

轻度

防治责任范围面积(hm2)

8.47

容许土壤流失量(t/km2.a)

500

土壤流失预测总量(t)

966

新增土壤流失量(t)

644

水土流失防治标准执行等级

西南紫色土区水土流失防治一级标准

防治目标

水土流失治理度(%)

97

土壤流失控制比

1.0

渣土防护率(%)

94

表土保护率(%)

92

林草植被恢复率(%)

97

林草覆盖率(%)

20

防治措施及工程量

防治分区

工程措施

植物措施

临时措施

站前广场及枢纽工程防治区

站前广场及枢纽工程

主体设计:

雨水管网1080m,其中雨水管网(DN110)14m,雨水管网(DN200)72m,雨水管网(DN300)85m,雨水管网(DN400)139m,雨水管网(DN600)368m,雨水管网(DN800)215m,雨水管网(DN1000)187m;

场地排水沟389m;

透水砖铺装16314m2。

方案新增:表土剥离6570m3。

主体设计:

实地绿化1630m2;

架空绿化1964m2;

屋顶绿化4223m2。

方案新增:

绿色遮阳网临时遮盖7000m2;

临时排水沟439m,其中土方开挖61.46m3,2cm厚M10水泥砂浆抹面526.8m2;临时沉砂池1口,其中土方开挖4.33m3,土石方回填2.18m3,M7.5砂浆砌筑MU10砖1.07m3,用2cm厚M10水泥砂浆抹面5.40m2。

枢纽配套道路工程防治区

站西路

主体设计:

雨水管网(DN1000)60m;方格骨架+植草护坡314m2;透水砖铺装319m2;

方案新增:表土剥离165m3。

主体设计:

人行道绿化24m2;

植草防护494m2。


方案新增:

绿色遮阳网临时遮盖500m2;临时排水沟125m,其中土方开挖17.5m3,2cm厚M10水泥砂浆抹面150m2;。

新区大道

主体设计:

雨水管网(DN800)169m;

拱形骨架+植草护坡1085m2;

排水沟70m;

透水砖铺装1891m2。

方案新增:表土剥离1650m3。

主体设计:

植草护坡627m2;

人行道绿化348m2。

方案新增:

撒播草籽(复绿)5580m2。

方案新增:

绿色遮阳网临时遮盖3000m2;

泥浆沉砂池1口,其中土方开挖31.72m3,土方回填7.22m3,10cm厚C20砼垫层2.05m3,M7.5砂浆砌筑MU10砖4.77m3,2cm厚M10水泥砂浆抹面51.97m2;临时排水管(DN400)6m;临时截水沟39m,其中土方开挖5.46m3,2cm厚M10水泥砂浆抹面46.8m2;临时排水沟78m,其中土方开挖10.92m3,2cm厚M10水泥砂浆抹面93.6m2。

站前大道

主体设计:

雨水管网271m,其中雨水管网(DN800)52m,雨水管网(DN1000)219m;

拱形骨架+植草护坡1889m2;

排水沟238m;

透水砖铺装3570m2。

方案新增:表土剥离2265m3。

主体设计:

人行道绿化195m2;

中分带绿化676m2;

植草护坡385m2。

方案新增:

撒播草籽(复绿)4097m2。

方案新增:

绿色遮阳网临时遮盖3000m2;泥浆沉砂池2口,其中土方开挖63.44m3,土方回填14.44m3,10cm厚C20砼垫层4.10m3,M7.5砂浆砌筑MU10砖9.54m3,2cm厚M10水泥砂浆抹面103.94m2;临时排水管(DN400)18m;临时截水沟318m,其中土方开挖44.52m3,2cm厚M10水泥砂浆抹面381.6m2;

车辆冲洗站1座,其中土方开挖87.84m3,土方回填11.78m3,10cm厚C20砼垫层9.93m3,30cm厚C30钢筋砼现浇路面28.25m3,M7.5砂浆砌筑MU10砖3.55m3,2cm厚M10水泥砂浆抹面46.08m2。

连接到

主体设计:

雨水管网(DN800)205m;

拱形骨架+植草护坡6400m2;

截水沟128m;

排水沟208m;

透水砖铺装1592m2。

方案新增:

表土剥离2535m3。

主体设计:

人行道绿化242m2。

方案新增:

绿色遮阳网临时遮盖3000m2;车辆冲洗站1座,其中土方开挖87.84m3,土方回填11.78m3,10cm厚C20砼垫层9.93m3,30cm厚C30钢筋砼现浇路面28.25m3,M7.5砂浆砌筑MU10砖3.55m3,2cm厚M10水泥砂浆抹面46.08m2。

表土场防治区

站前广场表土场

方案新增:

表土剥离255m3。

方案新增:

撒播草籽1700m2。


方案新增:

编织袋装土挡墙168m,其中编织袋装土堆放420m3,编织袋装土拆除420m3;

临时排水沟171m,其中土石方开挖23.94m3,2cm厚M10水泥砂浆抹面205.2m2;

临时沉砂池1口,其中土方开挖4.33m3,土方回填2.18m3,M7.5砂浆砌筑MU10砖1.07m3,2cm厚M10水泥砂浆抹面5.4m2;

临时排水管(DN400)3m;


站西路表土场


方案新增:

撒播草籽84m2。

方案新增:

编织袋装土挡墙38m,其中编织袋装土堆放95m3,编织袋装土拆除95m3;临时排水沟41m,其中土石方开挖5.74m3,2cm厚M10水泥砂浆抹面49.2m2;临时沉砂池1口,其中土方开挖4.33m3,土方回填2.18m3,M7.5砂浆砌筑MU10砖1.07m3,2cm厚M10水泥砂浆抹面5.4m2;临时排水管(DN400)13m。


新区大道表土场

方案新增:

表土剥离120m3。

方案新增:

撒播草籽1233m2;

撒播草籽(复绿)907m2。

方案新增:

编织袋装土挡墙164m,其中编织袋装土堆放365m3,编织袋装土拆除365m3;临时排水沟149m,其中土石方开挖20.86m3,2cm厚M10水泥砂浆抹面178.8m2;临时沉砂池1口,其中土方开挖4.33m3,土方回填2.18m3,M7.5砂浆砌筑MU10砖1.07m3,2cm厚M10水泥砂浆抹面5.4m2;临时排水管(DN400)3m。


站前大道表土场1

方案新增:

表土剥离60m3。

方案新增:

撒播草籽1406m2。

方案新增:

编织袋装土挡墙157m,其中编织袋装土堆放392.5m3;临时排水沟160m,其中土石方开挖22.4m3,2cm厚M10水泥砂浆抹面192m2;

临时沉砂池1口,其中土方开挖4.33m3,土方回填2.18m3,M7.5砂浆砌筑MU10砖1.07m3,2cm厚M10水泥砂浆抹面5.4m2;临时排水管(DN400)17m。


站前大道表土场2

方案新增:

表土剥离345m3。

方案新增:

撒播草籽1431m2;撒播草籽(复绿)743m2。

方案新增:

编织袋装土挡墙140m,其中编织袋装土堆放350m3,编织袋装土拆除350m3;临时排水沟144m,其中土石方开挖20.16m3,2cm厚M10水泥砂浆抹面172.8m2;临时沉砂池1口,其中土方开挖4.33m3,土方回填2.18m3,M7.5砂浆砌筑MU10砖1.07m3,2cm厚M10水泥砂浆抹面5.4m2;临时排水管(DN400)3m。

投资(万元)

主体设计2304.18万元,

方案新增24.08万元。

主体设计242.84万元,

方案新增2.66万元。

方案新增137.91万元。

水土保持总投资

(万元)

2806.84318

独立费用

(万元)

56.17

监理费(万元)

0.00

监测费(万元)

11.36

补偿费(万元)

11.86318

方案编制单位

重庆润宇水利工程咨询有限公司

建设单位

丰都县城市建设资产经营有限责任公司

法定代表人

张文友

法定代表人

陈云升

地址

重庆市涪陵区稻香路18号

地址

重庆市丰都县三合街道平都大道西段58号(国企大楼11-12层)

邮编

408000

邮编

408200

联系人及电话

胡小凤/18323966215

联系人及电话

向建伟/18716838307

传真

023-72131329

传真

电子邮箱

439352691@qq.com

电子邮箱
