丰都县水利局关于宜涪高铁重庆段站前5标项目施工临时 3#水井工程取水准予行政许可的决定

中铁十七局集团有限公司:

你司提交的宜涪高铁重庆段站前5标项目施工临时 3#水井工程取水许可申请(立项信息:《国家发展改革委关于新建宜昌至涪陵高速铁路可行性研究报告的批复》(发改基础【202483号))和《宜涪高铁重庆段站前5标项目施工临时 3#水井工程水资源论证报告表》收悉。经审核,申请材料基本齐全,符合规定要求,根据《行政许可法》第三十八条第一款、《水行政许可实施办法》第三十二条第一项、《取水许可和水资源费征收管理条例》和《取水许可管理办法》的相关规定,对宜涪高铁重庆段站前5标项目施工临时 3#水井工程取水作出准予行政许可决定如下:

一、基本情况

新建宜昌至涪陵高速铁路重庆段站前 5 标线路位于重庆市丰都县、涪陵区境内。全长 22km,其中隧道 2 19.229km,桥梁 4 1.546km,路基 1.225km。标段主要工程:丰都站 1 号特大桥、丰都站 2 号中桥、白水河大桥、丰都牵出线特大桥、 春安隧道、新大梁隧道。项目施工期 2025 年 8 月至 2030 年 8 月,共 5 年。

项目4 号拌和站占地面积 3300m2,拌和站设计混凝土总方量 28万立方米,年均搅拌混凝土 5.6 万立方米。为满足 4号拌和站施工期间混凝土生产和场地冲洗用水需求,特建设宜涪高铁重庆段站前5标项目施工临时 3#水井工程(以下简称工程)。工程位于重庆市丰都县湛普镇世坪村 2 社,地理坐标为东经 107.63691°、北纬 29.82190°,井口高程 307.6m,设计井深 300m。采用水泵从 3#水井抽水,通过 dn50 管道将水提至 200 m³蓄水池,用于4号搅拌站混凝土拌和用水、场地冲洗用水。使用后将污水收集至污水沉淀池,沉淀后用于绿化。

二、取水量及取水方式

根据《宜涪高铁重庆段站前5标项目施工临时 3#水井工程水资源论证报告表》及专家评审意见(见附件),同意工程水源类型为地下水,年取水量9893 m³。日常取水应严格控制在批准的取水量范围内,不得擅自超量取水。

取水方式为提水。水泵型号 S100QJY4-209/34-4,性能参数:最大流量 4 m³/h,扬程250m,功率 4kW,电压 380V,一用一备。

三、取水水源可靠性

根据《宜涪高铁重庆段站前5标项目施工临时 3#水井工程水资源论证报告表》及专家评审意见,3#水井最高日取水量 85.8m³ /d,年取水量为 9893m³ ,对水质要求不高。经过水文地质勘察、水资源量评价和抽水试验成果,3#水井位于于白水河右岸沟谷地带,汇集地下水条件较好,渗透补给条件较好,因此富水性较好。工程取水水源有保障。

四、退水方式

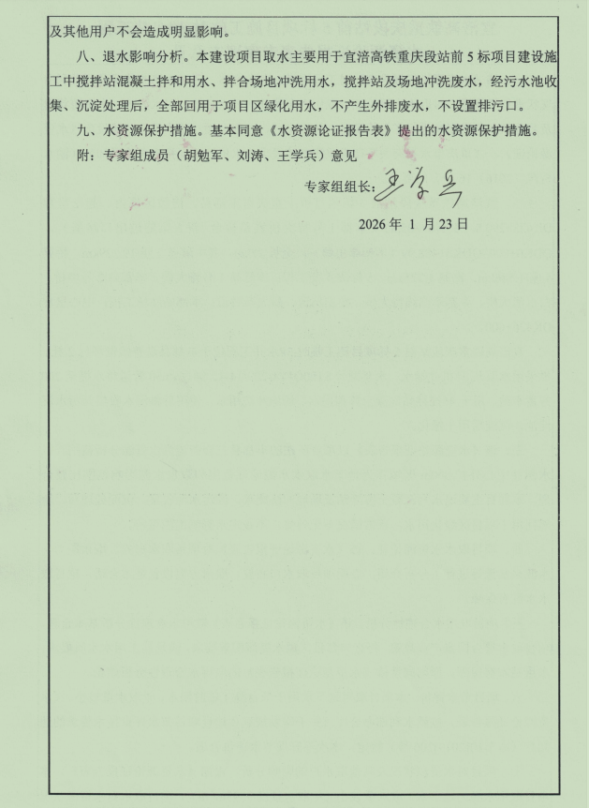

工程退水主要为施工期场地冲洗污水,场地冲洗污水通过污水池沉淀处理后,全部回用于周边绿化用水,实现污水利用,全程零外排,无对外退水,不设置集中排污口。

五、取退水影响

原则同意工程取水量占所取水井地下水资源量比重很小,不会对取水口及下游第三方取水户合法水事权益产生影响的结论。

六、节水评价

原则同意工程取水按照水利部办公厅《关于印发规划和建设项目节水评价技术要求的通知》(办节约【2019206号)规定,本表不开展节水评价合适的结论。

七、取供水计量

你司应当组织安装符合国家相关技术质量标准的取(退)水计量和在线监测设施,本工程提出的节水设施、计量和监测设施等应与本工程同时设计、同时施工、同时投入使用;计量和监测设施投入使用后,应定期进行检定或者校核,保证设施正常使用和量值的准确、可靠;落实并安装数据传输设施,确保工程取(退)水计量信息的系统接入。

八、取水工程(设施)核验

鉴于工程为已建工程,你司应在本批复印发之日起30日内向丰都县水利局报送取水工程(设施)竣工验收材料,经丰都县水利局验收合格并核发取水许可证后,方可正式取水运行。

九、其他要求

1、施工过程中要落实污水处理措施,并严格执行污水处理方案,预防退水可能造成的水影响事件发生;履行不影响第三方合法水事权益的承诺,积极配合处置可能发生的水影响事件。

2、严格落实地下水保护主体责任,施工及运行期间采取有效防护措施,严防污染地下水。项目施工结束后,须及时开展场地清理、水井规范封填及生态修复工作,相关工作完成后报丰都县水利局备案。

3、本许可为临时取水许可,本次新办的取水许可证有效期为5年,有效期届满45日前,若需继续取水,应向我局提出取水许可延续申请;若不再取水,须及时办理取水许可注销手续,按规定完成水井封填等后续工作,确保不留生态隐患。

4、若本工程的取水地点、取水量、取水用途、取水方式等发生变化,应当重新申请取水。特殊情况下,你司应服从我局依法作出的取水限制决定。

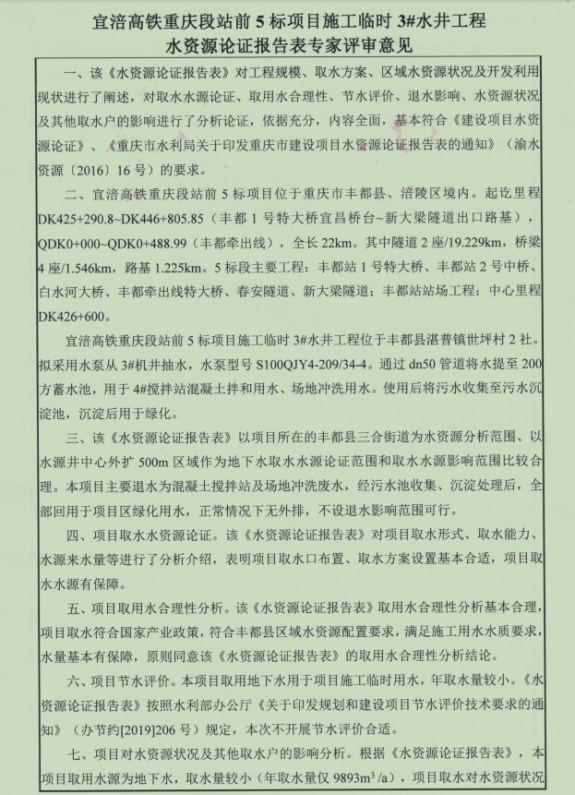

附件:宜涪高铁重庆段站前 5 标项目施工临时 3#水井工程水资源论证报告表评审意见

丰都县水利局

202623
